广东梅蓄电站二期项目首台机组通过启动验收

日期:2025-05-09 来源:梅蓄二期项目 作者:胡超群 字号:[ ]

5月8日,由工程局负责安装的梅蓄电站二期项目首台(5#)机组顺利通过启动验收,标志着首台机组正式进入启动试运行阶段。

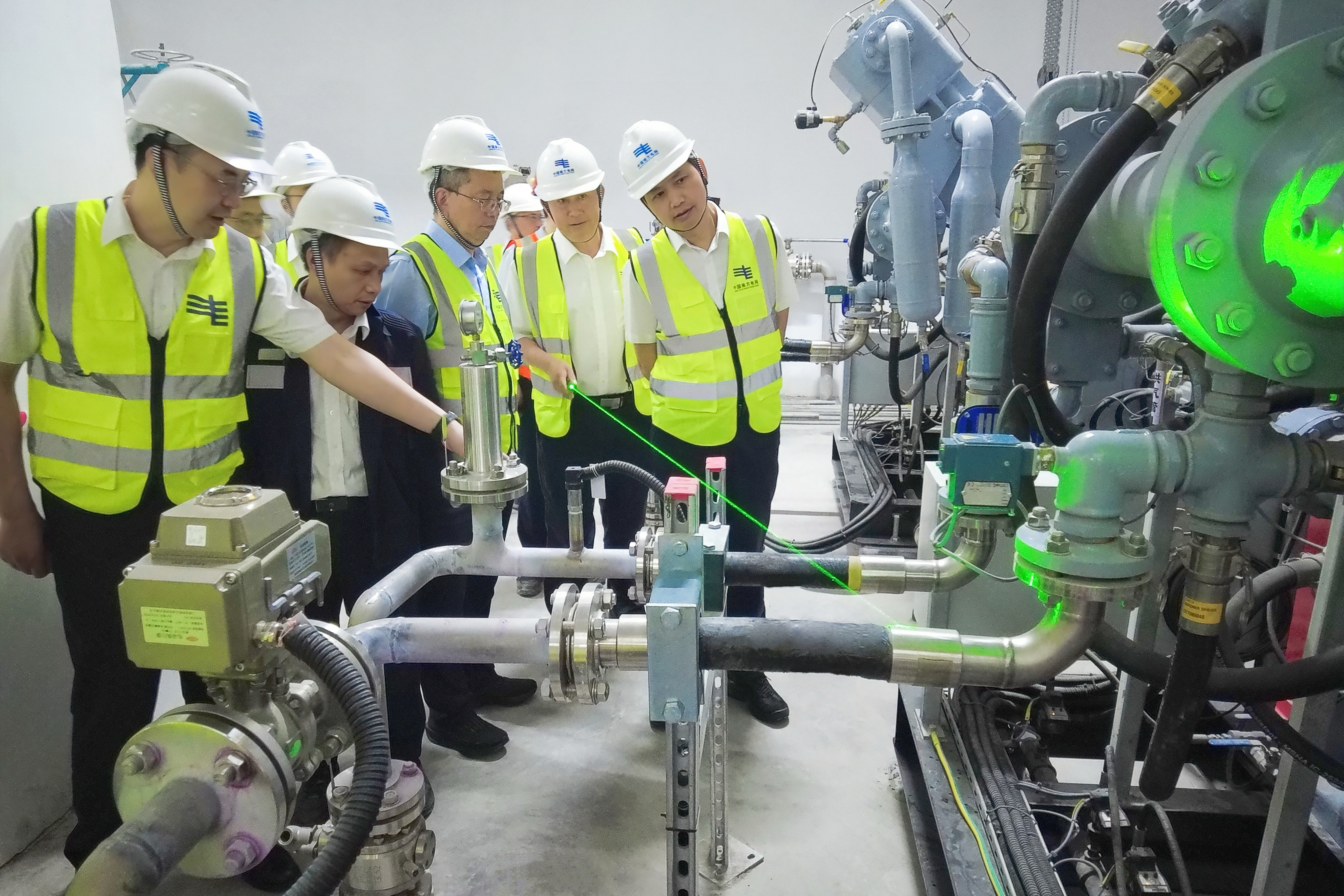

8日上午,专家组一行首先深入施工现场,实地察看项目建设情况。随后,在业主项目部会议室召开启动验收会议,会上启动委员会专家审议了5#机组启动调试大纲及启动调试条件,一致认为5#机组及设备形象面貌满足设计要求,满足国家的规程、规范及相关验收程序的要求,具备启动运行条件,同意通过梅蓄电站二期项目5#机组启动验收。

梅蓄电站二期项目于2023年11月由厂房开挖移交机电设备安装,首台(5#机组)计划于2025年5月底移交运行,6月底投产,2025年底实现四台机组全面投产。目前电站直流系统、厂用电系统、中压气系统已形成,5#机组调速器静态调试、5#机组球阀无水调试完成,其他系统正在按计划紧锣密鼓的开展调试工作,静态调试总体完成约85%。尾水系统已于2025年3月31日充水,尾水锥管及蜗壳进人门已封闭,机组段于2025年5月8日完成充水,引水系统计划于2025年5月20日开始充水。

下一步,项目部将认真贯彻落实启委会要求以及有关安排部署,主动靠前,强化统筹协调、合力攻坚克难,及时协调解决并网发电推进过程中的具体困难和问题,确保首台(5#)机组按期投产发电。

梅州抽水蓄能电站二期是国家“十四五”重点能源工程,总装机容量1200兆瓦,电站建成后将承担粤港澳大湾区电网调峰、填谷、调频等重要功能,提升区域新能源消纳能力,为大湾区能源结构转型提供强力支撑。
