广东梅蓄电站二期项目7号机组定子整体耐压试验完成

日期:2025-05-09 来源:梅蓄二期项目 作者:胡超群 字号:[ ]

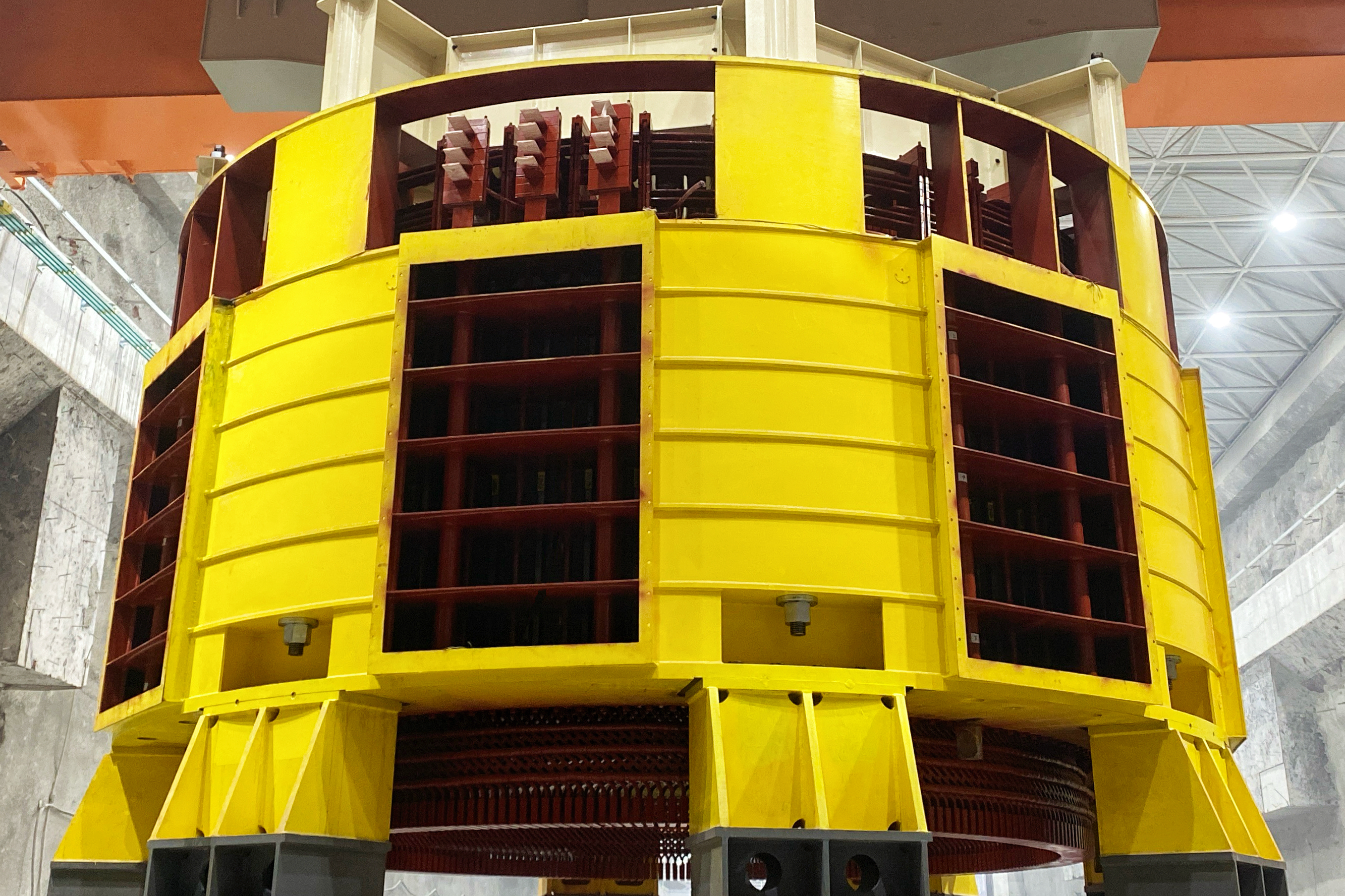

5月8日晚9时,梅蓄电站二期项目7号机组定子整体耐压试验顺利通过,标志着该机组定子组装工作圆满结束,具备整体吊入机坑的条件。

定子绕组是发电电动机组“电能转换心脏”的“大动脉血管”。梅蓄电站二期项目7号机组定子由2瓣定子机座、10.4万多张0.5毫米厚的硅钢片、576根线棒、12层汇流环等部件构成。

定子整体耐压试验是定子绕组安装的最后一道工序,其目的是测试定子绕组绝缘性能和安装质量。为确保耐压试验通过,项目部严控铁心叠装、定子绕组安装工艺质量,认真审查试验方案,进行充分的安全技术交底。安全部门配置专职监护人员,对试验区域封闭管理。施工班组对定子进行整体加温,清扫定子线棒与线槽杂物、污渍,投入空调、除湿机创造试验所需条件。

试验前需用5千伏兆欧表测量定子三相绝缘电阻、吸收比及极化指数,合格后方可试验。定子整体首先需耐受发电机额定电压3倍的直流电压,同时测量直流泄漏电流。直流耐压完成后,进行2倍加2千伏额定交流工频电压试验。试验人员严格按规范调节试验电压区,并控制升压时间,迅速升压至试验电压,保护定子整体绝缘,降低试验对绝缘的伤害。本次试验各项试验参数及指标均符合设计及规范要求,试验结果显示定子铁心叠装、定子绕组安装质量达到优良水平。

此次定子整体耐压试验的顺利通过,为按期完成7号机组发电目标奠定了良好基础。下一步,项目部将继续秉持“以质量为核心、以进度为目标、以安全为保障”的原则,严控工程进度和设备安装质量,确保按期实现“一年四投”目标。
