广东梅蓄电站二期项目500千伏系统倒送电完成

日期:2025-05-09 来源:梅蓄二期项目 作者:胡超群 字号:[ ]

5月8日,梅蓄电站二期项目500千伏系统倒送电一次成功,为首台机组进入整体调试、全力冲刺首台机组投产发电目标打下坚实基础。

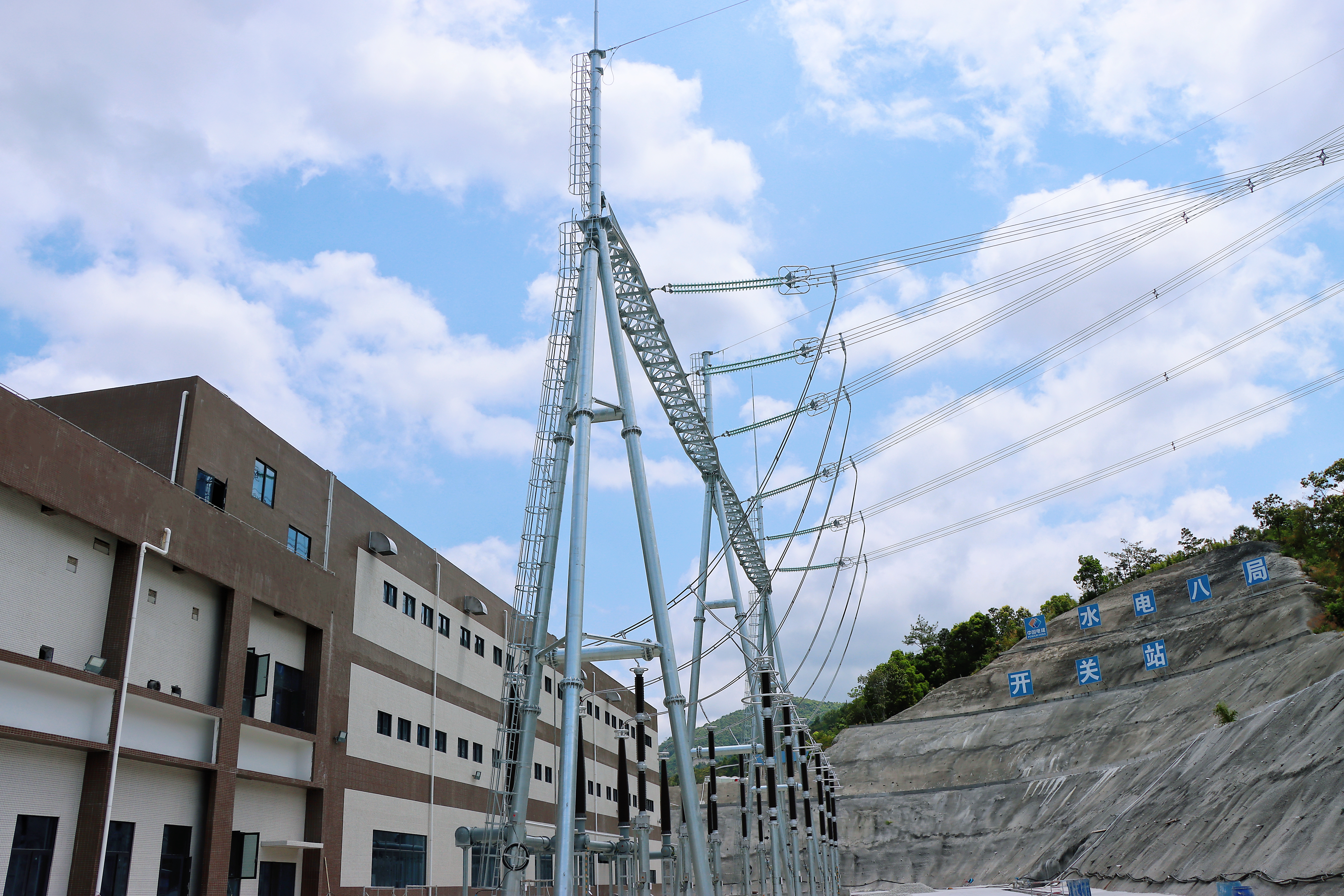

倒送电是电网向电站反向送电的过程,主要目的是检验电站500千伏系统及出线设备在全电压下的运行状况。本次受电设备主要包括开关站GIS、#3高压电缆、#5主变以及主变低压侧设备、#5主变高压侧GIS设备等,同时涉及保护、测量、监控等多个系统。试验中,梅州抽水蓄能电站二期GIS、#3高压电缆、#5主变及相关受电设备经受住了五次全压冲击,各项性能指标良好。

在项目实施过程中,项目部结合“奋勇争先 建功梅蓄”劳动竞赛活动带领全体员工冲锋在前,始终秉持严谨的工作态度,从前期规划到现场操作,每一个环节都严格把关,按照倒送电操作程序进行检查、记录、验收及技术交底,确保倒送电工作安全、高效地进行。

2025年是梅蓄电站二期项目的决胜之年。下一步,项目部将加强统筹、精心组织全面推进首台(5#)机组启动调试工作。带领全体干部职工以积极的态度、高昂的斗志、严谨的作风投入到机组整套启动中,确保优质高效完成首台机组启动任务和“一年四投”发电目标。

梅州抽水蓄能电站二期是国家“十四五”重点能源工程,总装机容量1200兆瓦,电站建成后将承担粤港澳大湾区电网调峰、填谷、调频等重要功能,提升区域新能源消纳能力,为大湾区能源结构转型提供强力支撑。
